San Juan paraliza El Tambolar por falta de fondos
El gobierno suspendió la construcción del complejo hidroeléctrico sobre el río San Juan y despidieron a los 450 obreros que continuaban en actividad
Política 18/03/2024 Periodistas CuyoNoticiasEl gobierno de Marcelo Orrego suspendió totalmente por falta de financiación, la construcción del complejo hidroeléctrico sobre el río San Juan y despidieron a los 450 obreros que continuaban en actividad. Ya son 1050 los trabajadores cesanteados por la paralización del dique El Tambolar en San Juan.
La construcción del Aprovechamiento Multipropósito El Tambolar, es responsabilidad del gobierno provincial, a través de su empresa Energía Provincia Sociedad del Estado (EPSE) y se financia mediante de flujos provenientes de los Contratos de Abastecimiento de Energía (PPA) de las Centrales Hidroeléctricas Los Caracoles y Punta Negra, concesionados y operadas por el mismo EPSE.
Los últimos 450 obreros que seguían trabajando en la ralentizada construcción del dique El Tambolar en San Juan, fueron finalmente cesanteados ante la falta de fondos del gobierno provincial para continuar las obras, totalizando 1050 los trabajadores despedidos desde que comenzaron los problemas de financiación.
“No hay plata”
“El problema es que esta gente, (gobierno nacional) desde el 10 de diciembre pasado, no paga ni la potencia ni la generación de energía eléctrica, con lo cual el fideicomiso se quedó sin guita”, dijeron a Cuyonoticias fuentes empresarias y subrayaron que “El Tambolar ya se paró”.
Si bien el gobierno provincial tiene la obligación, en caso de eventuales faltas de financiación de aportar los fondos necesarios y recuperarlos con la generación futura, para que los trabajos no se paralicen, hoy las arcas provinciales no tienen los recursos necesarios para bancar una obra de esta envergadura.
El cuarto dique sobre el Río San Juan
El Tambolar, cuyas obras están 18,8 kilómetros aguas arriba del dique Caracoles, es el cuarto complejo hidroeléctrico que se construye, sobre el Río San Juan, después de Quebrada de Ullúm y Punta Negra.
La primera etapa de la obra, a cargo de la UTE Techint Panedile, comenzó en marzo del 2015, con un presupuesto de U$S 80 millones.

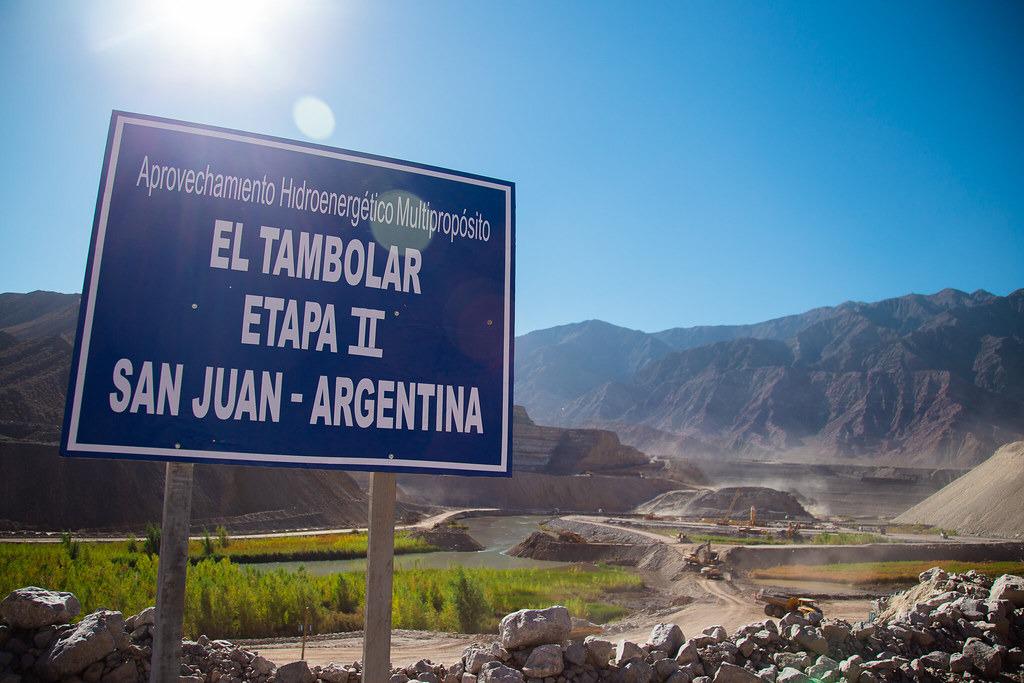

El 25 de julio de 2019, con un costo estimado de U$S 488 millones, se puso en marcha esta segunda etapa que ahora debieron paralizar las empresas Panedile Argentina SA, SACDE S.A; SINOHYDRO Corporation Limited; Petersen Thiele y Cruz S.A.C.
Las obras tienen un 40% de avance
Originalmente, el plazo previsto era de 78 meses, pero las demoras provocadas por la pandemia de coronavirus, entre otros motivos, postergaron la fecha de culminación de trabajos, programada originalmente para febrero del 2026.

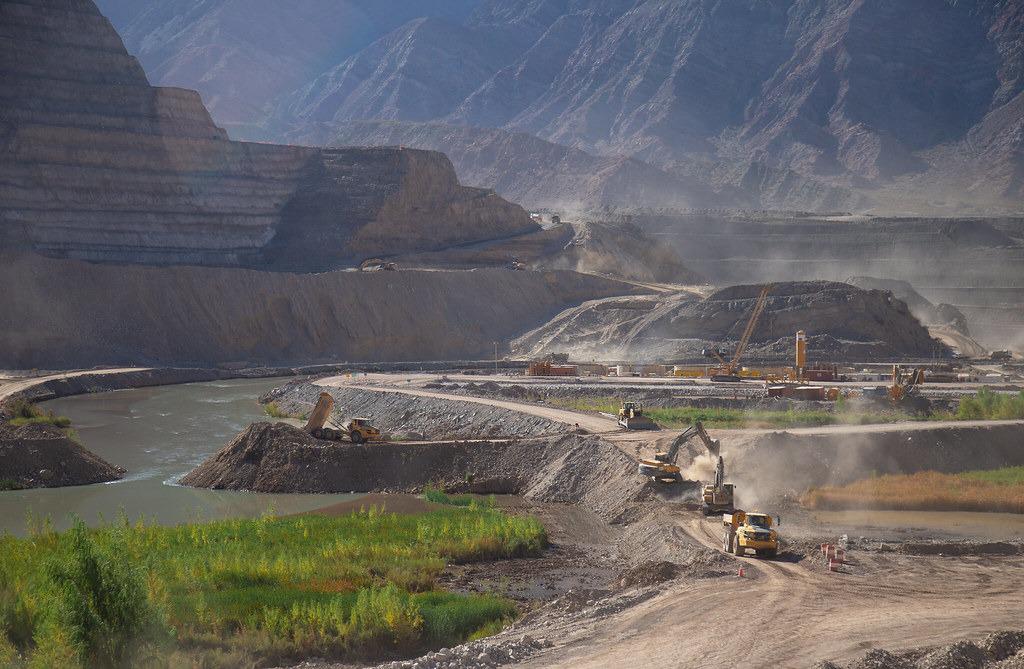

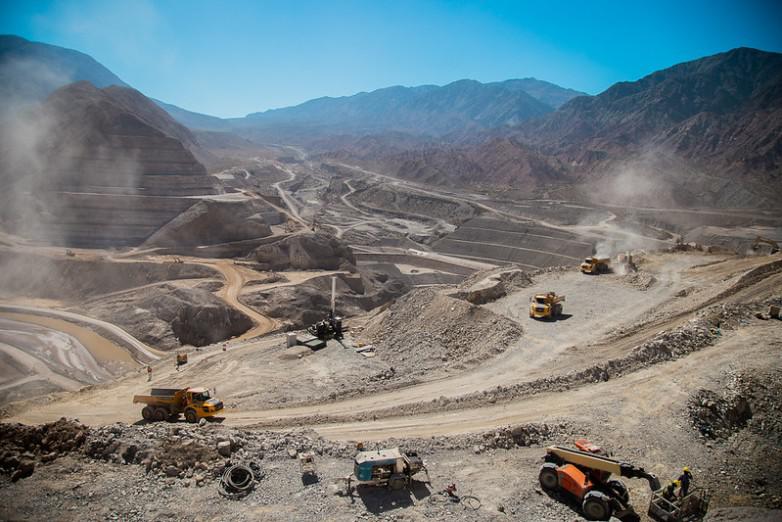

Al momento de paralización de los trabajos, el dique El Tambolar registra un avance de obra del 40%, según fuentes empresarias.
El Tambolar, tiene una capacidad de embalse prevista de 605.000 millones de litros para regular el caudal hídrico destinado a riego agrícola, otras actividades económicas y consumo humano y una generación energética de 343 millones de Kv/H suficiente para abastecer el consumo de 100.000 argentinos, a través del Sistema Interconecto Nacional.
Su generación prevista, se suman a los 45 MW del dique de Ullúm, 125 MW de Los Caracoles, 65 MW de Punta Negra, centrales hidroeléctricas de EPSE que contribuyen a los Contratos de Abastecimiento de Energía (PPA), aunque los excedentes para los pagos que pudiesen resultar necesarios como sucede actualmente, deberían ser aportados por la Provincia y por el PPA una vez concluida la obra.
Datos
PANEDILE Argentina S.A; y Unión Transitoria.
Comitente: Energía Provincial Sociedad del Estado (EPSE)
La financiación será de flujos provenientes de los Contratos de Abastecimiento de Energía (PPA) de las Centrales Hidroeléctricas Los Caracoles y Punta Negra, concesionados y operadas por EPSE.
Los excedentes para los pagos que pudiesen resultar necesarios, serán aportados por la Provincia y repagados a la misma por el PPA una vez concluida la obra.
Monto de obra actual (s/IVA): USD 431.256.134,80
Inicio de obra: 25/07/2019
Plazo de obra: 78 meses (6 años)
Fecha de finalización vigente: 06/02/2026
La propuesta política de limitar la reelección de los concejales impulsada en Mendoza por Ulpiano Suarez despierta interés en otros municipios mendocinos.
El eje del encuentro gira en torno al análisis de la temporada de verano 2024, haciendo hincapié en la coyuntura actual y las perspectivas de crecimiento
Suma fija de 70 mil para todos los estatales sanluiseños
El gobernador Poggi decidió pagar completos los sueldos el próximo 27 de marzo para que la planta del Estado pase la Semana Santa sin sobresaltos económicos.
San Juan: requisitos para armar legajos de ingreso a planta permanente en Educación
El ministerio informó acerca de la documentación que deben presentar para el armado de legajo, con el objetivo de que tengan todo el material requerido, para cuando se los cite.
El gobernador de San Luis recibió la visita protocolar de la vicepresidente quien participará de la festividad del Señor de Renca y Cristo de la Quebrada
Custodian terrenos en Guaymallèn que preocupan a los vecinos
El Municipio actuará como custodio del terreno ubicado en Allayme y Godoy Cruz, que ha sido objeto de los reclamos de los vecinos de la zona.
En el marco del 169º aniversario de Godoy Cruz, este viernes se realizó la apertura de la segunda etapa del Espacio Arizu.
Los medios de comunicación están sufriendo impactantes cambios en estos últimos años. Desde la llegada de internet hasta la utilización de inteligencia artificial.
Son resultados preliminares de los estudios de exploración geológica a 3 kilómetros del yacimiento ubicado en Calingasta, en plena cordillera de San Juan
Este festival fue creado para disfrutar el sonido alternativo hecho en Mendoza. 5 bandas llgarán al Teatro Plaza, el día sábado 1 de junio a las 19:30 hs
Este jueves por la tarde se produjo un accidente de tránsito en la localidad de Quines, específicamente en la intersección de avenida Córdoba y calle Rivadavia.
Los de Godoy Cruz frente al Arena Maipú, los de Independiente Rivadavia en el Sheraton donde están concentrados para el partido de este sábado. |
